Quảng Trị đẩy mạnh thu hút đầu tư năng lượng tái tạo
Quảng Trị là địa phương có điều kiện tự nhiên thuận lợi cho phát triển điện gió, đặc biệt tại khu vực huyện Hướng Hóa, nơi có địa hình cao, gió ổn định quanh năm với tốc độ trung bình đạt 6,5-7,5m/s ở độ cao 80-100m. Theo Quy hoạch điện VIII, tỉnh được phân bổ tổng công suất điện gió lên tới 1.800 MW đến năm 2030 và có thể được điều chỉnh tăng thêm 560 MW. Đây là một trong những chỉ tiêu phân bổ cao nhất cả nước, phản ánh vai trò chiến lược của tỉnh trong phát triển năng lượng tái tạo.
Tính đến nay, toàn tỉnh đã có 20 dự án điện gió đi vào vận hành thương mại với tổng công suất 742,2 MW, 1 dự án đang hoàn thiện thủ tục vận hành và 10 dự án khác đang trong quá trình triển khai, với tổng công suất 394 MW.
![]() |
Với tổng mức đầu tư dự kiến lên tới hơn 7.335 tỷ đồng, 5 dự án điện gió có tổng công suất thiết kế khoảng 200 MW. |
Động thái mới nhất là mời gọi đầu tư cho 5 dự án điện gió mới, với tổng mức đầu tư dự kiến lên tới hơn 7.335 tỷ đồng và tổng công suất thiết kế khoảng 200 MW. Đây không chỉ là tín hiệu tích cực đối với các nhà đầu tư trong và ngoài nước, mà còn là bước đi chiến lược của Quảng Trị nhằm tận dụng tiềm năng gió tự nhiên, góp phần đảm bảo an ninh năng lượng quốc gia, thúc đẩy tăng trưởng kinh tế xanh tại địa phương. Đồng thời, Quảng Trị tiếp tục khẳng định quyết tâm phát triển mạnh mẽ ngành công nghiệp năng lượng sạch.
Trong số các dự án kêu gọi đầu tư, đến nay, hai dự án đã được UBND tỉnh Quảng Trị phê duyệt chủ trương đầu tư là Nhà máy điện gió SCI Tân Thành và Nhà máy điện gió SCI Hướng Việt, đều nằm trên địa bàn huyện Hướng Hóa.
Dự án Nhà máy điện gió SCI Tân Thành, do Công ty cổ phần SCI đề xuất, có công suất 30 MW, tổng vốn đầu tư khoảng 1.262,5 tỷ đồng. Dự án được triển khai tại ba xã: Húc, Ba Tầng và Hướng Lộc. Với diện tích sử dụng khoảng 10,49 ha (hoặc nhỏ hơn 0,35 ha/MW), dự án đảm bảo tiêu chí tiết kiệm quỹ đất và thân thiện với môi trường. Điểm đáng chú ý là phương án đấu nối với hệ thống điện quốc gia cũng được chuẩn bị kỹ lưỡng, thông qua trạm biến áp nâng áp 35/220kV và đường dây 220kV dài khoảng 5km nối với TBA 500kV Lao Bảo.
Cũng được giao cho Công ty cổ phần SCI thực hiện khảo sát, dự án điện gió SCI Hướng Việt có công suất thiết kế 26 MW, tổng vốn đầu tư khoảng 1.018,5 tỷ đồng, diện tích sử dụng đất khoảng 9,09 ha. Vị trí thực hiện tại xã Hướng Phùng - nơi từng có các dự án điện gió vận hành hiệu quả trước đó. Với đường dây đấu nối 110kV dài khoảng 9km và trạm biến áp nâng áp 22/110kV, dự án này không chỉ hỗ trợ tăng nguồn điện cho khu vực miền Trung mà còn bổ sung năng lượng ổn định vào lưới điện quốc gia.
Cả hai dự án đều thực hiện lựa chọn nhà đầu tư thông qua đấu thầu sử dụng đất, đảm bảo tính minh bạch, cạnh tranh và phù hợp với Luật Đầu tư công, Luật Đấu thầu.
Bên cạnh đó, tỉnh Quảng Trị cũng đang mời gọi nhà đầu tư cho ba dự án năng lượng tái tạo mới là Nhà máy điện gió Quảng Trị Win 1, Win 2 và Win 3 đều có quy mô công suất 48MW và cùng đặt tại huyện Hướng Hóa, nơi có tiềm năng gió dồi dào bậc nhất khu vực miền Trung.
![]() |

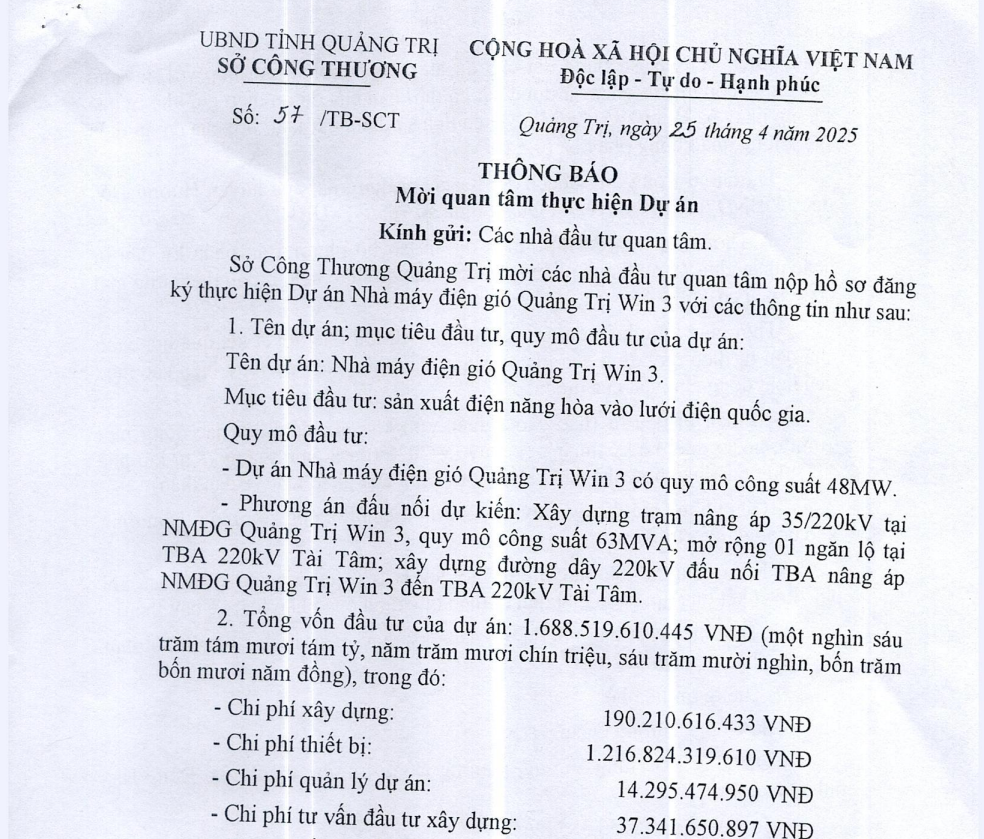

Dự án Nhà máy điện gió Quảng Trị Win 3 có tổng vốn đầu tư gần 1.689 tỷ đồng. |
Dự án Nhà máy điện gió Quảng Trị Win 1 dự kiến đặt tại các xã Tân Thành, Hướng Linh và Hướng Phùng. Với tổng mức đầu tư gần 1.760 tỷ đồng, chi phí lớn nhất thuộc về thiết bị (chiếm hơn 1.265 tỷ đồng), ngoài ra là chi phí xây dựng, tư vấn, quản lý và giải phóng mặt bằng. Dự án được hoạch định thực hiện trong 22 tháng kể từ thời điểm có quyết định lựa chọn nhà đầu tư. Giai đoạn chuẩn bị đầu tư sẽ diễn ra vào quý IV/2025; công tác giải phóng mặt bằng và khởi công xây dựng đều dự kiến bắt đầu từ quý I/2026.
Tương tự, dự án Nhà máy điện gió Quảng Trị Win 2 có tổng mức đầu tư hơn 1.609 tỷ đồng, được quy hoạch triển khai trên diện tích 194,4ha đất năng lượng, phần lớn do các tổ chức, cá nhân đang sử dụng và chưa được thu hồi. Các hạng mục đầu tư có cấu trúc tương tự Win 1, trong đó phần thiết bị chiếm hơn 1.162 tỷ đồng. Thời gian thực hiện cũng kéo dài 22 tháng, bắt đầu từ quý IV/2025 với giai đoạn chuẩn bị đầu tư, sau đó tiến hành giải phóng mặt bằng và khởi công trong năm 2026.
Dự án thứ ba là Nhà máy điện gió Quảng Trị Win 3 được đề xuất triển khai tại hai xã Tân Hợp và Húc (huyện Hướng Hóa), có tổng vốn đầu tư gần 1.689 tỷ đồng. Các hạng mục chi phí chính bao gồm chi phí thiết bị (hơn 1.216 tỷ đồng), chi phí xây dựng, tư vấn, bồi thường giải phóng mặt bằng... Lộ trình thực hiện cũng được sắp xếp tương tự như hai dự án trước, với mục tiêu hoàn thành trong vòng chưa đến hai năm kể từ khi có nhà đầu tư chính thức.
Việc kêu gọi đầu tư đồng thời cho 5 dự án điện gió, với quy mô trung bình từ 26-50 MW mỗi dự án, không chỉ cho thấy sự chủ động của tỉnh Quảng Trị mà còn phản ánh sự thay đổi trong tư duy phát triển - từ khai thác tài nguyên sang đầu tư có chiều sâu vào năng lượng tái tạo, bền vững.
Xét về mặt kinh tế, các dự án điện gió có khả năng tạo ra hàng trăm việc làm trong giai đoạn xây dựng, đóng góp hàng chục tỷ đồng tiền thuế mỗi năm sau khi vận hành. Ngoài ra, các hoạt động đầu tư phụ trợ như xây dựng hạ tầng giao thông, đường dây truyền tải, dịch vụ kỹ thuật… cũng góp phần thay đổi diện mạo kinh tế - xã hội ở các vùng cao, vùng khó khăn như Hướng Hóa.
Về lâu dài, việc đưa các dự án vào vận hành đúng tiến độ sẽ giúp tăng độ tin cậy cho lưới điện khu vực, giảm áp lực lên hệ thống điện quốc gia, đặc biệt vào mùa khô. Đồng thời, điện gió còn góp phần giảm phát thải khí nhà kính, giúp Việt Nam tiến gần hơn tới cam kết đạt phát thải ròng bằng “0” vào năm 2050.
Việc kêu gọi đầu tư các dự án điện gió cho thấy rằng Quảng Trị đang đi đúng hướng khi kiên định với chiến lược phát triển năng lượng sạch. Với tiềm năng tự nhiên sẵn có, hệ thống pháp lý ngày càng hoàn thiện và sự cam kết từ chính quyền địa phương, Quảng Trị có đầy đủ điều kiện để trở thành “cứ điểm” năng lượng tái tạo của miền Trung trong thời gian tới.
Sự thành công của các dự án điện gió không chỉ là kết quả của một chính sách đúng đắn mà còn là phép thử quan trọng đối với mô hình hợp tác công - tư (PPP) trong lĩnh vực năng lượng. Nếu được triển khai hiệu quả, chuỗi 5 dự án điện gió trị giá hơn 7.335 tỷ đồng sẽ tạo nên làn sóng đầu tư mới, đưa Quảng Trị tiến gần hơn tới mục tiêu trở thành trung tâm năng lượng sạch quốc gia, góp phần hiện thực hóa chiến lược tăng trưởng xanh và phát triển bền vững của Việt Nam.
Đình Khương
-
Mạng lưới điện ASEAN – chìa khóa cho tương lai năng lượng bền vững
-
Bản tin Năng lượng Quốc tế 30/5: Ngành dầu mỏ Libya lại gặp khó
-
Quảng Trị đẩy mạnh thu hút đầu tư năng lượng tái tạo
-
Tin Thị trường: Động lực nào giúp giá dầu thế giới duy trì sắc xanh?
-
Bản tin Năng lượng Quốc tế 29/5: OPEC+ nhất trí thiết lập mức sản lượng cơ sở
