Nhà máy điện gió 120MW tại Sóc Trăng vận hành vào ngày 5/10
Theo đó, ngày 13/9, ông Lâm Văn Mẫn - Bí thư Tỉnh ủy dẫn đoàn công tác khảo sát thực tế tiến độ các dự án điện gió trên địa bàn thị xã Vĩnh Châu.
Tại buổi khảo sát, đơn vị chủ đầu tư Nhà máy Điện gió Quốc Vinh (vị trí số 6) cho biết, đến nay đã lắp xong toàn bộ 6 trụ turbine trong tháng 9/2021 và hoàn thành toàn bộ dự án trong tháng 10/2021.
![]() |
Ảnh minh họa. |
Đối với Nhà máy Điện gió số 7 (có trụ turbine ngoài khơi), cơ bản nhà máy đã đạt tiến độ 100%, đã lắp đặt 7/7 trụ turbine, hợp long 7,4km cầu dẫn và lắp đặt xong các thiết bị tại trạm biến áp…, dự kiến vào ngày 20/9 đóng điện xung kích trạm biến áp và ngày 21/9 đóng điện xuống tổ máy turbine đầu tiên, sẵn sàng chạy thử nghiệm và sẽ vận hành toàn bộ nhà máy vào ngày 5/10.
Đối với Dự án Nhà máy Điện gió Lạc Hòa (vị trí số 5) đã đạt tiến độ 50% lắp đặt trụ turbine, 50% còn lại phấn đấu trong tháng 10/2021 sẽ hoàn thành; kế hoạch vào ngày 30/9 sẽ chạy vận hành 3 tổ máy và ngày 31/10 chạy hết 3 tổ máy còn lại để hoàn thành toàn bộ dự án.
![]() |

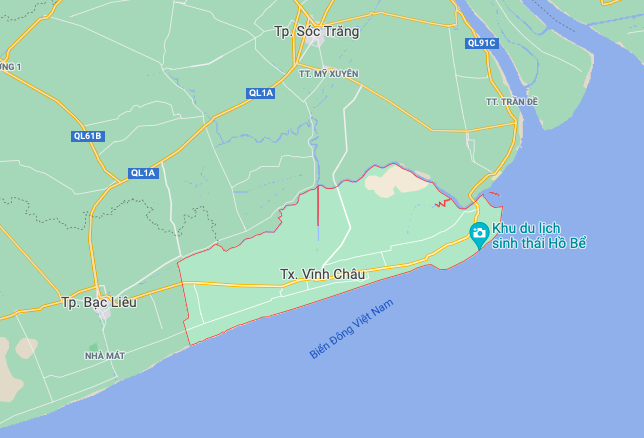

Thị xã Vĩnh Châu, tỉnh Sóc Trăng (ảnh Google maps) |
Về năng lượng tái tạo nói chung, báo cáo tổng kết 8 tháng năm 2021, Tập đoàn Điện lực Việt Nam (EVN) cho biết đã huy động 20,31 tỉ kWh từ nguồn năng lượng này, trong đó, điện mặt trời là 19,07 tỉ kWh chiếm 11,7% tổng sản lượng điện sản xuất toàn hệ thống…
Mới đây, EVN đã ký hợp đồng mua bán điện (PPA) với 144 dự án nhà máy điện gió với tổng công suất là 8144,88MW; trong đó hiện đã có 13 nhà máy điện gió với tổng công suất là 611,33 MW đã vào vận hành thương mại; 106 nhà máy điện gió dự kiến đi vào vận hành thương mại trước 31/10/2021; 25 nhà máy điện gió với tổng công suất là 1912,05 MW không thể vận hành thương mại trước 31/10/2021.
Nguyên nhân là bởi các nhà sản xuất thiết bị điện gió trên thế giới bị gián đoạn sản xuất, dẫn đến nguồn cung thiết bị của các dự án không về kịp theo đúng tiến độ. Bên cạnh đó, việc vận chuyển thiết bị đến công trường đang gặp rất nhiều trở ngại do phải thực các quy định để phòng chống dịch Covid-19 tại các địa phương. Chưa kể, các chuyên gia nước ngoài không thể đến Việt Nam đúng thời hạn. Trong nước, nguồn lao động đang thi công trên các công trường bị thiếu hụt rất trầm trọng, vì nhiều tỉnh thành đang thực hiện cách ly theo Chỉ thị 16.
Nhà máy Điện gió số 7 là dự án điện gió có quy mô lớn của tỉnh Sóc Trăng, với tổng công suất thiết kế 120MW, xây dựng với 2 giai đoạn, trên tổng diện tích nghiên cứu khảo sát 3.100ha; trong đó giai đoạn 1 công suất 30MW với tổng mức đầu tư gần 1.500 tỉ đồng và giai đoạn 2 công suất 90MW với tổng mức đầu tư gần 4.200 tỉ đồng. Dự kiến, giai đoạn 1 của dự án sẽ hoàn thành vào quý III/2021, ước tính đạt sản lượng điện khoảng 108GWh mỗi năm. Sản lượng điện giai đoạn 2 ước tính 312 GWh/năm. |
X.Hinh (Tổng hợp)
-
Từ nay đến 2035, tổng công suất điện khí dự kiến đạt gần 52.000 MW
-
Mỹ áp thuế đối ứng sẽ mang đến nhiều khó khăn trong ngắn hạn cho ngành năng lượng Việt Nam
-
Cháy rừng tại Kim Bảng (Hà Nam) không ảnh hưởng đến hệ thống truyền tải điện quốc gia
-
Quy hoạch điện VIII điều chỉnh: Ưu tiên sử dụng tối đa khí trong nước để phát điện
-
Giá phát điện tối đa cho nhiệt điện than năm 2025
